Rezidence Nad Klášterem
Dokončeno

Rezidence Nad Klášterem

Lokalita

Praha 6 – Břevnov

Termín realizaceQ2 2024 – Q4 2025

Hrubá podlahová plocha (HPP)1 456 m²

Celkový objem investice75 000 000 Kč

Rozsah díla20 jednotek

O projektu

Rezidence Nad Klášterem v pražském Břevnově nabízí bytové jednotky o dispozicích 1+kk až 4+kk s krásným výhledem na protilehlý Břevnovský klášter. Součástí objektu je parkování, sklepy v suterénu a společný dvůr pro uliční a vnitřní trakt. Nabízí tak ideální zázemí pro jednotlivce, páry i rodiny s dětmi.

LokalitaBělohorská, Praha 6 – Břevnov
Typologierekonstrukce s nástavbou a přístavbou
InvestorRezidence Nad Klášterem s. r. o.
DodavatelGARTAL Stavební s. r. o.
ArchitektMAP drafting s. r. o.

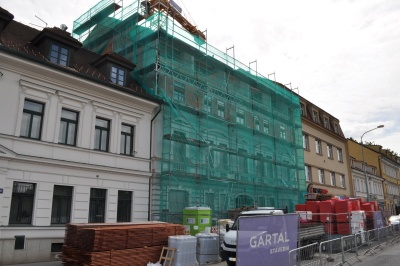

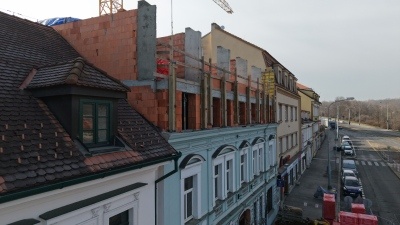

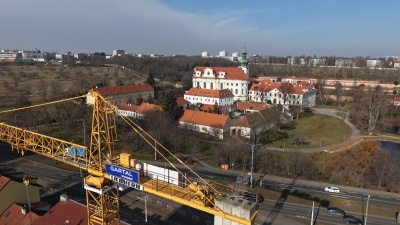

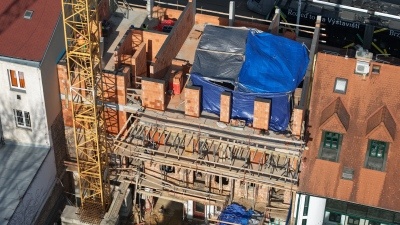

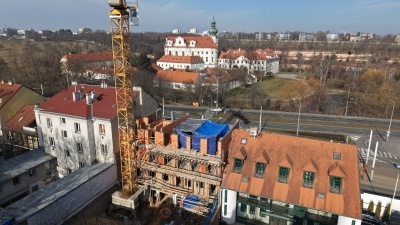

Průběh výstavby

Rezidence Nad Klášterem
Rezidence Nad Klášterem
Rezidence Nad Klášterem
Rezidence Nad Klášterem
Rezidence Nad Klášterem

Technické řešení

Projekt kombinuje rekonstrukci bytového domu a vestavbu nového objektu ve vnitrobloku. Stávající uliční budova byla rozšířena o tři nadzemní podlaží a obytné podkroví. Dominantou projektu je panoramatické bezrámové okno, které propojuje celé podlaží a přináší do interiéru výjimečný světelný komfort. Velký důraz jsme kladli na citlivou obnovu původních architektonických prvků, např. historických cihelných kleneb, pískovcového schodiště či kamenných sklepních stěn. Ve dvoře vznikl zcela nový objekt, jehož řešení respektuje svažitý terén – budova je částečně zapuštěna do svahu, díky čemuž se dvůr nachází o 7 metrů pod úrovní přilehlé ulice. Součástí projektu je také fotovoltaika, plynová kotelna, rekuperace v bytech a systém hospodaření s dešťovou vodou. Dále pak zelené střechy na části teras a přístupový systém do objektu.

Optimalizace

Během realizace došlo k úpravě střešní konstrukce, výtahové šachty, vnějších výplní otvorů a zámečnických prvků.  Tyto změny byly implementovány operativně, s důrazem na zachování funkčních, estetických i kvalitativních požadavků projektu a bez negativního dopadu na termín dokončení stavby.

Efektivita

Skrytá vada projektové dokumentace si vyžádala nové technické řešení zajištění stavební jámy. I přes navýšení rozsahu prací jsme vše zkoordinovali tak, aby byl dodržen harmonogram stavby i smluvní termín předání celého objektu.

Časový harmonogram

5/2024
Poptávka investora
6/2024
Návrh nabídky
7/2024
Podpis smlouvy o dílo
7/2024
Zahájení stavby
8/2024
Dokončení demolice a bourání
7/2025
Dokončení hrubé stavby
11/2025
Dokončení fasády a instalací
11/2025
Dokončovací práce
12/2025
Kolaudace
2/2026
Předání stavby
