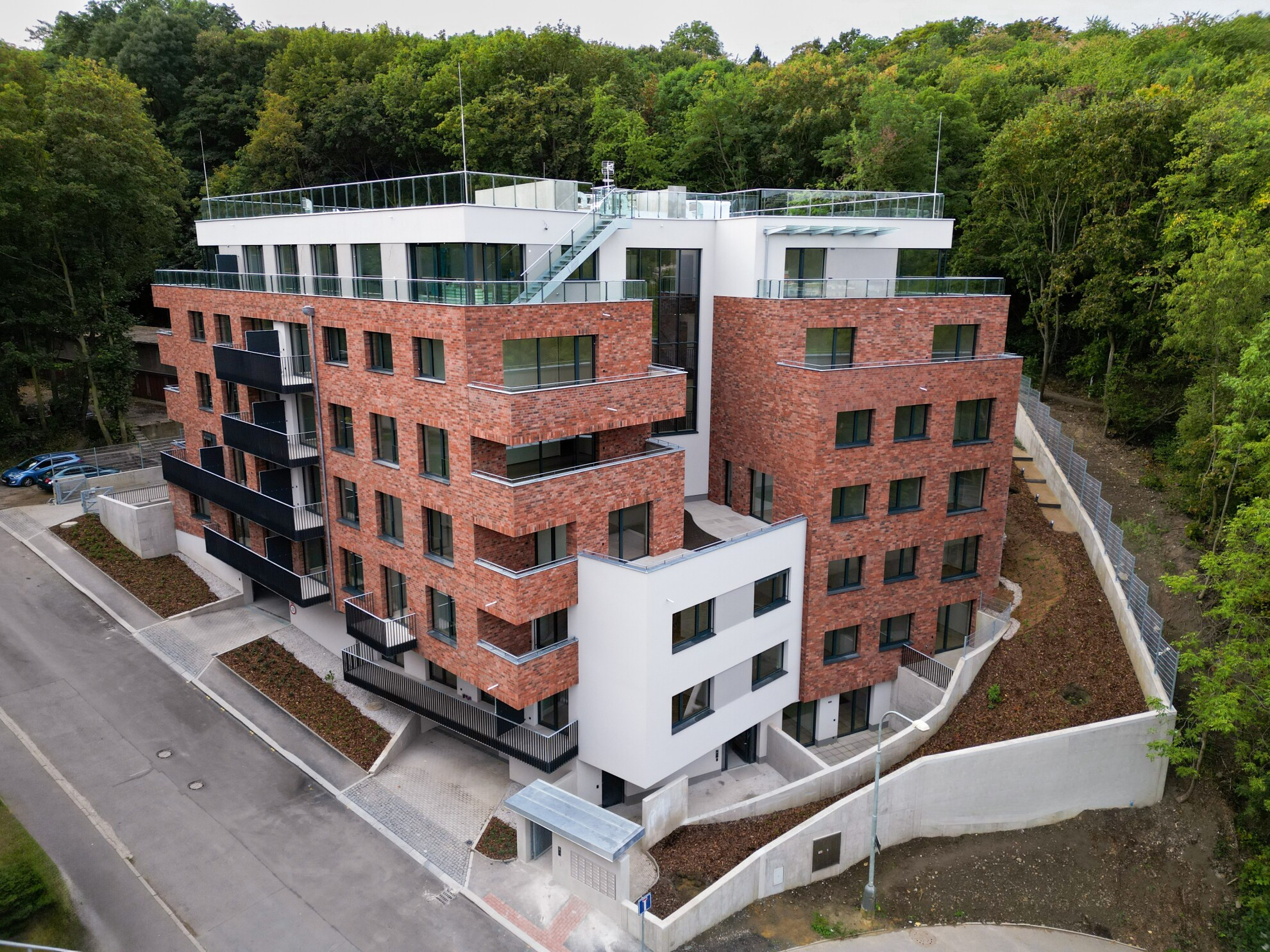

Bytový dům Pod Bertramkou
Dokončeno

Bytový dům
Pod Bertramkou

Lokalita

Praha 5 - Smíchov

Termín realizaceQ4 2021 – Q4 2023

Hrubá podlahová plocha (HPP)3 200 m²

Celkový objem investice165 000 000 Kč

Rozsah díla45 bytových jednotek

O projektu

Rezidenční projekt Pod Bertramkou je bytový dům realizovaný v Praze 5 – Smíchově. Stavba byla navržena s důrazem na efektivní konstrukční řešení, kvalitní materiály a funkční dispozice bytových jednotek v klidné městské rezidenční zástavbě s dobrou dostupností centra.

LokalitaPraha 5 - Smíchov
TypologieRezidenční
InvestorGARTAL U Blaženky s. r. o.
DodavatelGARTAL Stavební
ArchitektIng. arch. Martin Kotík, OMICRON - K s. r. o.

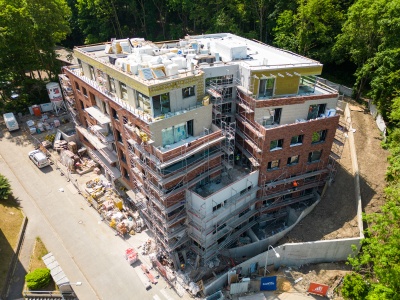

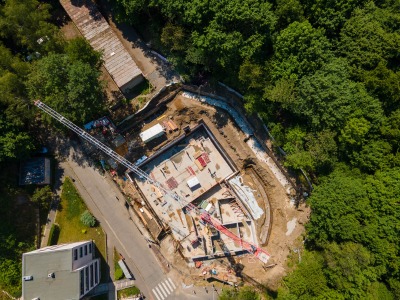

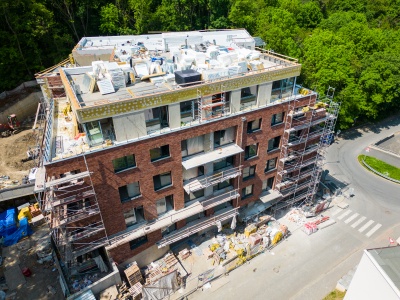

Průběh výstavby

Bytový dům Bertramka
Bytový dům Bertramka
Bytový dům Bertramka
Bytový dům Bertramka
Bytový dům Bertramka
Bytový dům Bertramka

Technické řešení

Složité pilotové založení stavby ve svahu, nosná konstrukce ze železobetonu, se zděnými příčkami. Fasáda je obložena cihelným obkladem. Na střeše budovy jsou pobytové terasy. Technologie – klimatizace bytů v 5. NP pomocí chlazení stropní konstrukce. “Smart house“ (inteligentní řízení budovy), virtuální recepce, elektronický vstupní systém, kamerový bezpečnostní systém.

Použité technologie a materiály
Pilotové založení stavby, nosná železobetonová konstrukce, fasáda obložena cihlovým obkladem, zateplovací systém – minerální vata, centrální vytápění, rekuperace, klimatizace bytů pomocí chlazení stropní konstrukce, GARTAL „smart house“ (inteligentní řízení budovy), kamerový bezpečnostní systém, virtuální recepce, elektronický vstupní systém

Optimalizace

V průběhu projektu byly nutné provést některé změny. V pokročilém stavu výstavby jsme se snažili zapracovat do projektu Smart systém a chlazení stropy v 6. NP, tudíž byla nutná revize realizační dokumentace a optimalizace jiných částí výstavby, aby nedošlo k významnému navýšení ceny díla, což se úspěšně podařilo.

Efektivita

Harmonogram byl řízen spolehlivě, výstavba byla dokončena v plánovaném termínu i přes mnoho náročných klientských změn, hlavně ve velkých bytech v 6. NP, a přes implementaci inteligentních technologií až v průběhu výstavby.


Časový harmonogram

01/21
Poptávka investora
02/21
Návrh nabídky
09/21
Podpis smlouvy o dílo
11/21
Zahájení stavby
01/23
Dokončení hrubé stavby
05/23
Uzavření stavebních otvorů
06/23
Dokončení fasády a instalací
07/23
Dokončovací práce
09/23
Kolaudace a předání
