City Lofts Chodov
Ve výstavbě

City Lofts Chodov

Lokalita

Praha 4 - Chodov

Termín realizaceQ2 2025 – Q1 2028

Hrubá podlahová plocha (HPP)5 336 m²

Celkový objem investice450 000 000 Kč

Rozsah díla126 bytových jednotek

O projektu

City Lofts Chodov je nově vznikající rezidenční projekt v Praze 4. Vyniká originální architekturou i integrovanými smart technologiemi. Inteligentní budova s osmi nadzemními a jedním podzemním podlažím nabídne moderní městské bydlení ve vzdušných loftových bytech. Generální dodávku stavby zajišťuje GARTAL Stavební metodou Design&Build.

LokalitaLitochlebské náměstí
Typologierezidenční
InvestorGARTAL Litochlebské náměstí s. r. o.
DodavatelGARTAL Stavební s. r. o.
Architektra15 a. s.

Průběh výstavby

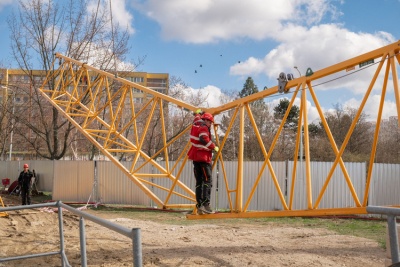

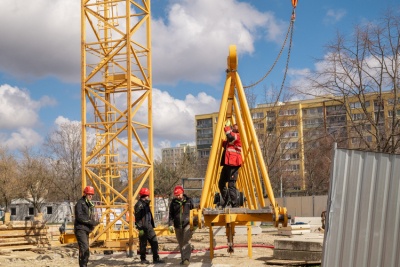

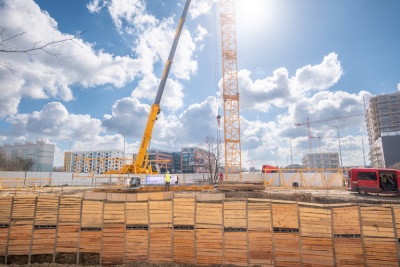

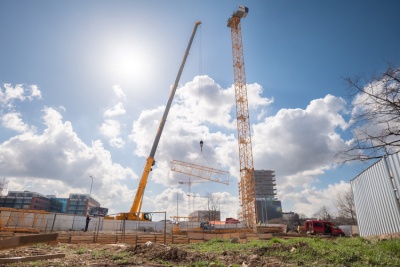

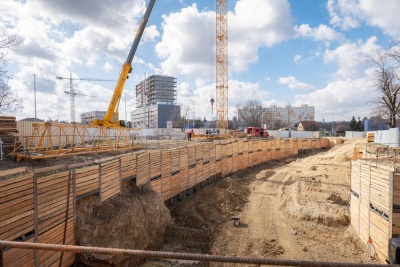

City Lofts
Chodov
City Lofts
Chodov
City Lofts
Chodov
City Lofts
Chodov
City Lofts
Chodov
City Lofts
Chodov

Technické řešení

Projekt je realizován v režimu Design & Build. Jako generální dodavatel stavby se tak aktivně podílíme na optimalizaci technického řešení a jeho přizpůsobení požadavkům investora. Soustředíme se na technickou kvalitu, moderní technologie a udržitelnost.

Konstrukční systém tvoří železobetonový skelet založený na pilotách. Obvodový plášť kombinuje kontaktní zateplovací systém a výplně otvorů s izolačními trojskly. Komfort bydlení zvýší chlazení bytů, celý objekt bude napojen na centrální vytápění.

Výrazné architektonické pojetí, použití pohledového betonu a smart technologií činí z projektu City Lofts Chodov jeden z nejzajímavějších počinů současné rezidenční výstavby v Praze.

Optimalizace

Navrhli jsme úsporná opatření v oblasti TZB i hrubé stavby. Zaměřili jsme se na efektivnější řešení výplní otvorů, úpravy konstrukcí mezipater v loftech a další související stavební prvky. Současně v průběhu realizace implementujeme chytrá řešení, která přispívají k vyšší funkčnosti, úspornosti a kvalitě objektu.

Efektivita

Harmonogram a precizní koordinace zajišťují plynulý průběh výstavby. Detailní logistický plán minimalizuje kolize mezi profesemi a efektivně využívá kapacity, které v kritických fázích čítají až 200 pracovníků na stavbě.

Časový harmonogram

11/2024
Poptávka investora
2/2025
Návrh nabídky
6/2025
Podpis smlouvy o dílo
1/2026
Zahájení stavby
6/2027
Dokončení hrubé stavby
10/2027
Dokončení fasády a instalací
10/2027
Dokončovací práce
10/2027
Kolaudace
4/2028
Předání stavby

Lokalita
